Actions prévues en 2019-2020 :
Mise en place d'une protection antichute autour de l'escalier (T2 2019)
Protection contre les infiltrations dans le couloir technique (T2 2019)
Limitation du ruissellement de l'eau depuis la dalle située en surplomb de l'escalier d'accès (fait)
Phase 1 de la restitution à l'identique de l'installation électrique (en cours)
Approvisionnement en éclairages, boîtes carrées et rondes de dérivation (Imperator), interrupteurs et prises (en cours)
Phase 2 de la restitution à l'identique de l'installation électrique (T4 2019)
Etude des crochets d'attache des solives du sol (fait)

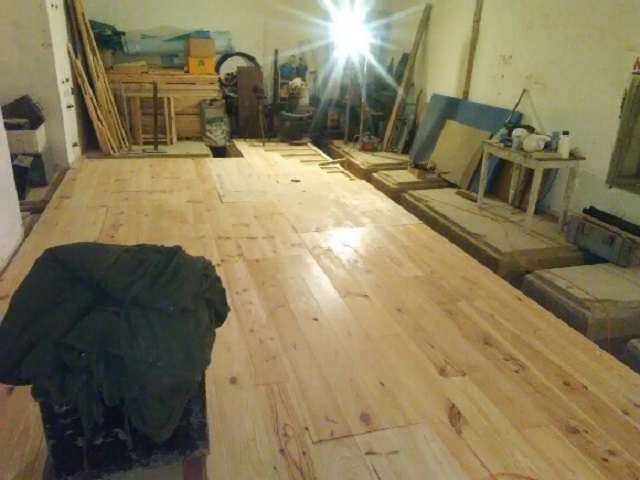

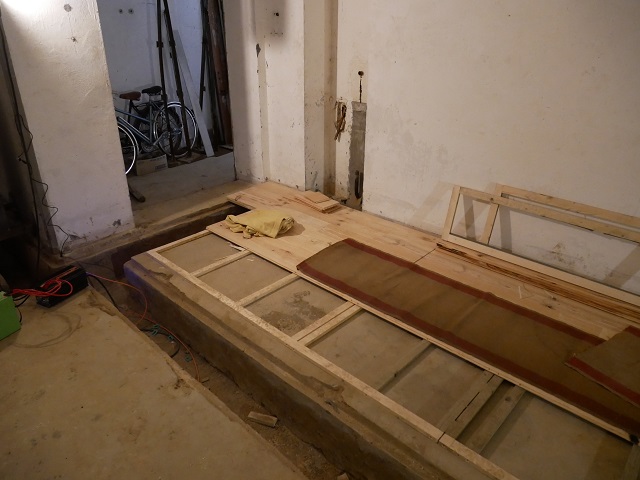

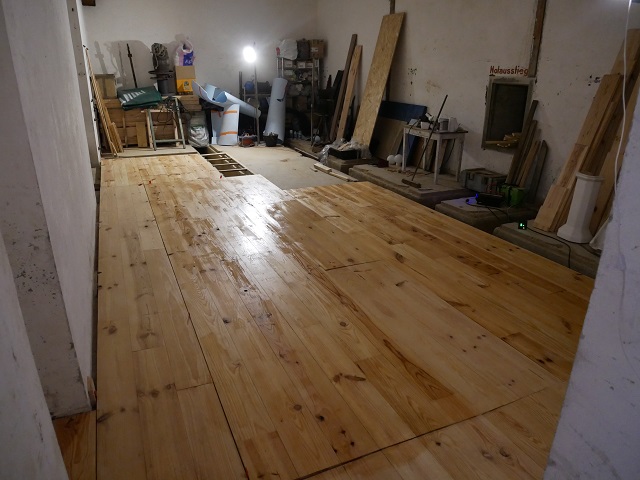

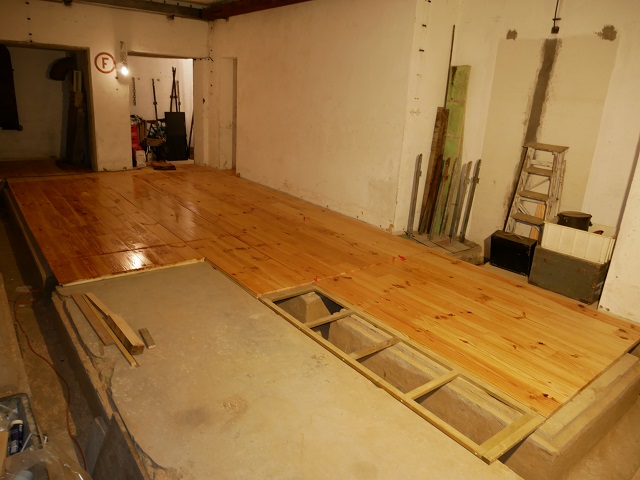

Fixation de nouvelles solives et restitution du plancher (en cours)
Remise en place d'un lavabo, d'un robinet et d'une armoire ou miroir de toilette (en cours)
Mise en place d'une porte de sortie de secours à l'emplacement d'origine (T3 2019)
Redressement à chaud des crochets d'attache du grillage de camouflage extérieur (en cours)
Restauration de l'escalier d'accès (cornières, mortier,...) (en cours)
Installation d'une rampe dans l'escalier d'accès (T2 2019)
Restauration des accessoires électriques (T3 2019)
Réfection de l'enduit hydrofuge de couverture (T1 2020 sous réserve du financement nécessaire)
Mise en place d'une protection antichute au-dessus de l'escalier (T2 2020 sous réserve du financement nécessaire)
Mise en place d'une protection anti-chute autour de la dalle de couverture (T2 2020 sous réserve du financement nécessaire)
Création de 2 escaliers amovibles pour accéder aux 2 niveaux de la dalle de couverture (T2 2020 sous réserve du financement nécessaire)
Mise en place de deux doubles portes aux emplacements d'origines (S1 2020 sous réserve du financement nécessaire)
|
Actions réalisées le 15 juin 2019 (merci Pierric et Jean-Pierre) :
Suite de la restitution du plancher
|
Suite de la restitution du plancher
|
Actions réalisées le 31 mai 2019 (merci Pierric et Jean-Pierre) :
Suite de la restitution du plancher
|
Suite de la restitution du plancher
|
Actions réalisées le 18 mai 2019 (merci Dan, Pierric, Yan et Jean-Pierre) :
Suite de la restitution du plancher
|
Suite de la restitution du plancher
|

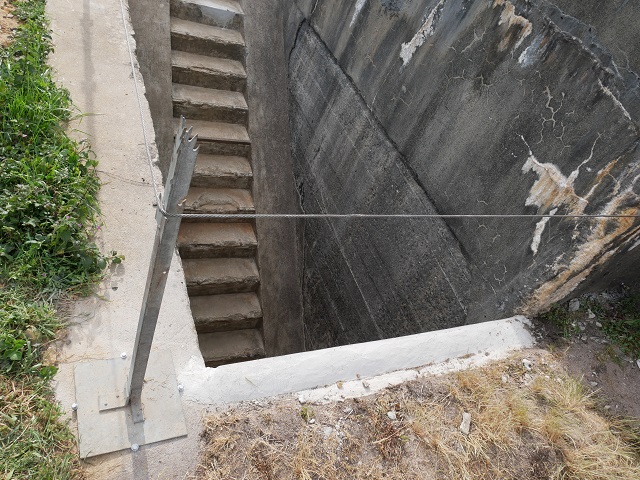

Réffection de la maconnerie de protection au-dessus de l'escalier
|
Mise en place des plaques de protection à l'entrée
|
Actions réalisées le 20 avril 2019 (merci Dan, Pierric et Yan) :

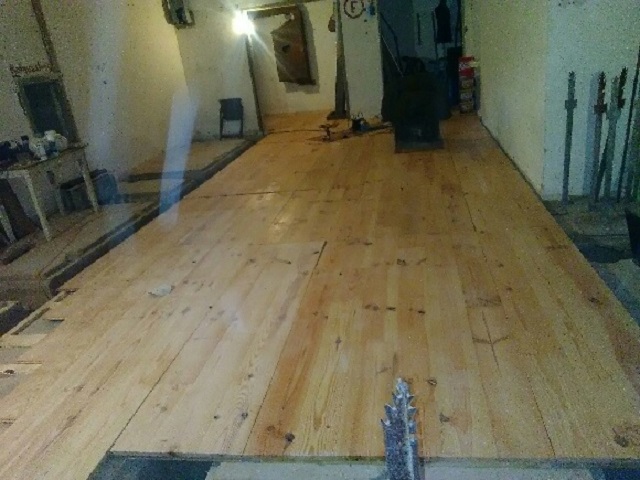

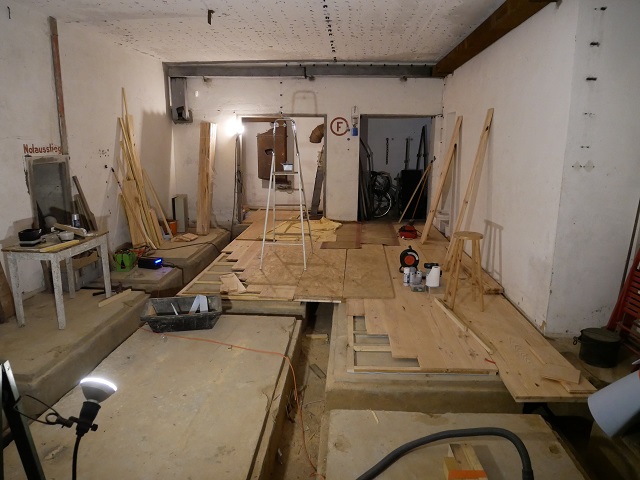

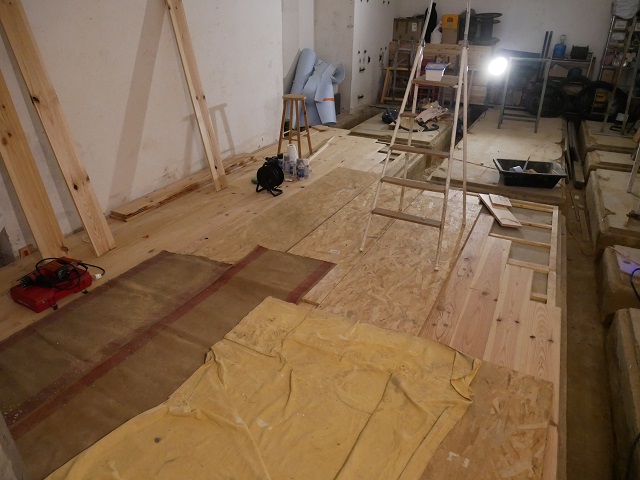

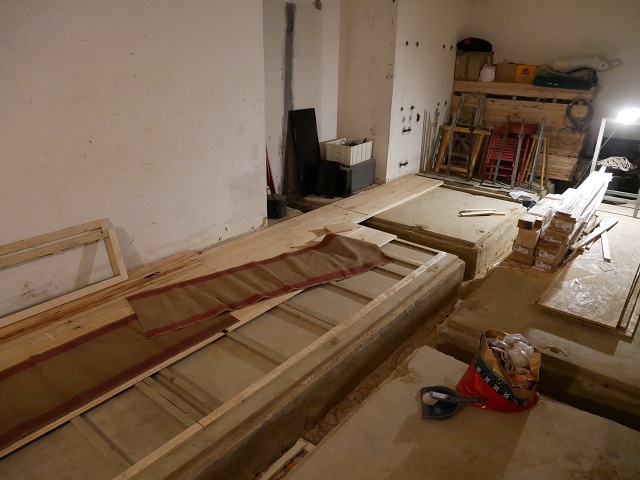

Début de la restitution du plancher
|
Début de la restitution du plancher
|

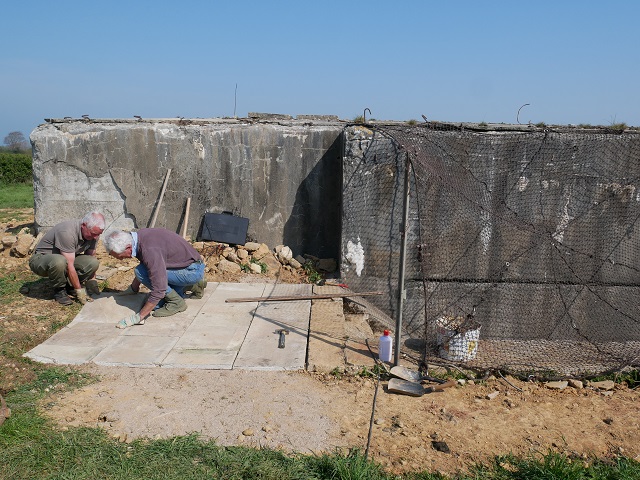

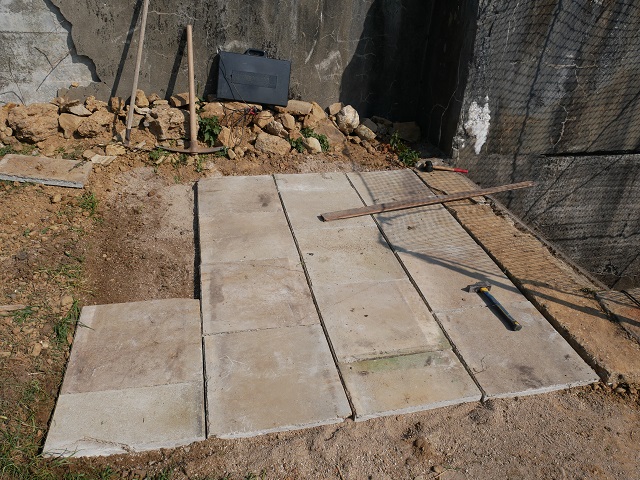

Aménagement de l'accès à l'escalier
|
Aménagement de l'accès à l'escalier
|
Actions réalisées les 22-23 mars 2019 (merci Dan et Yan) :
Fin du déblaiement et fouille de la terre encombrant des tranchées techniques
|
Fin du déblaiement et fouille de la terre encombrant des tranchées techniques
|

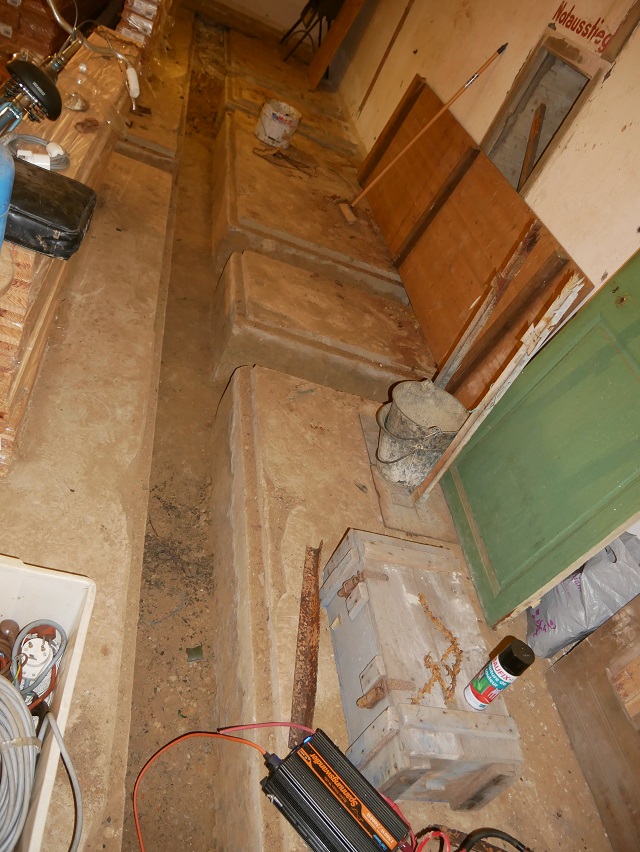

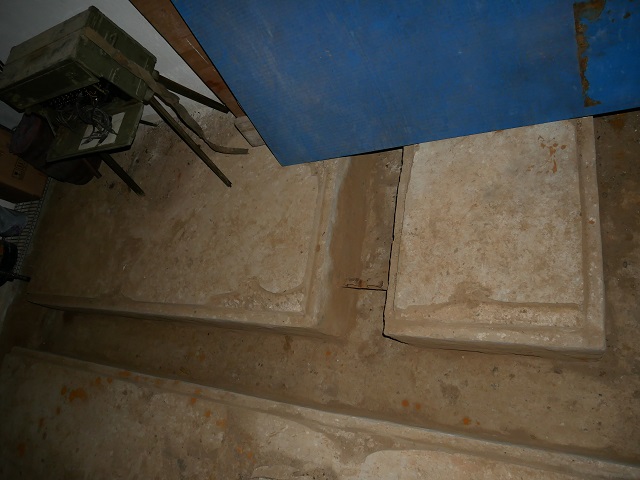

Enlèvement des pierres du couloir technique
|

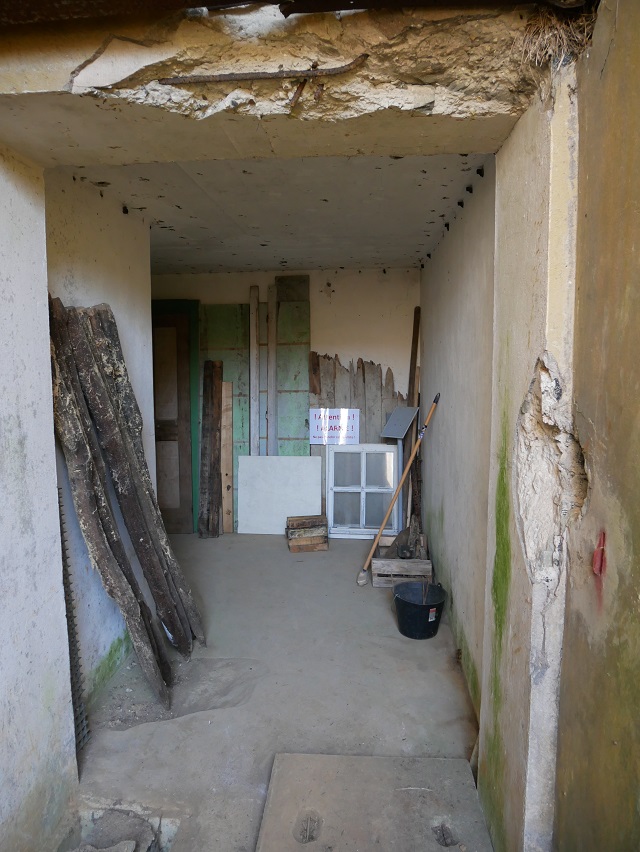

Nettoyage de l'entrée
|
Actions réalisées les 26-27 janvier et 16-17 février 2019 (merci Dan et LC) :

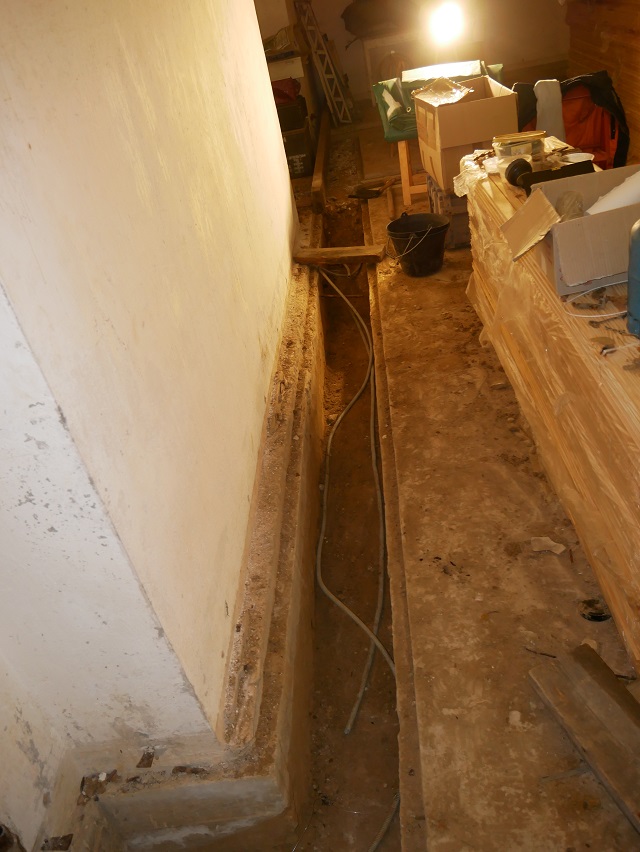

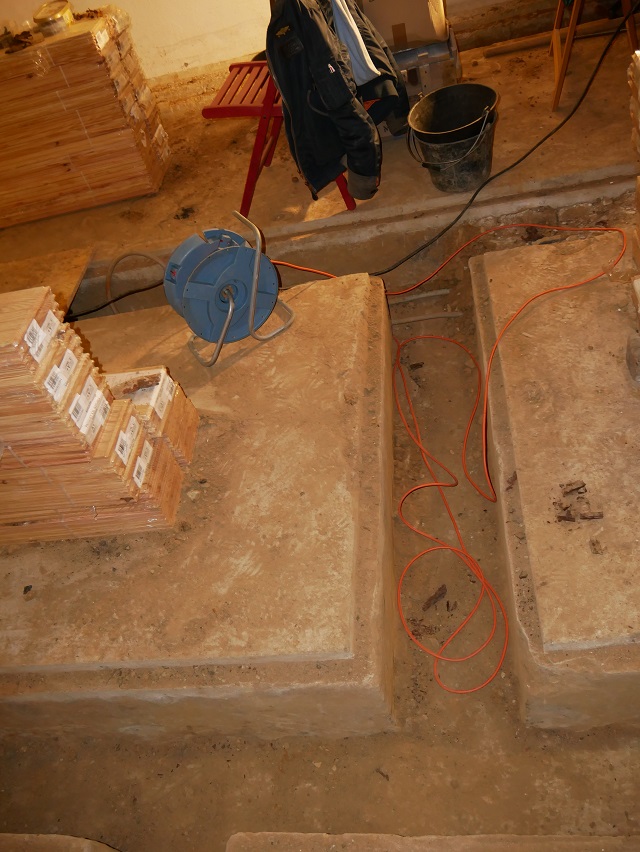

Suite du déblaiement et fouille de la terre encombrant des tranchées techniques
|
Suite du déblaiement et fouille de la terre encombrant des tranchées techniques
|
Suite du déblaiement et fouille de la terre encombrant des tranchées techniques
|
Suite du déblaiement et fouille de la terre encombrant des tranchées techniques
|
Actions réalisées les 17 et 18 août 2018 :

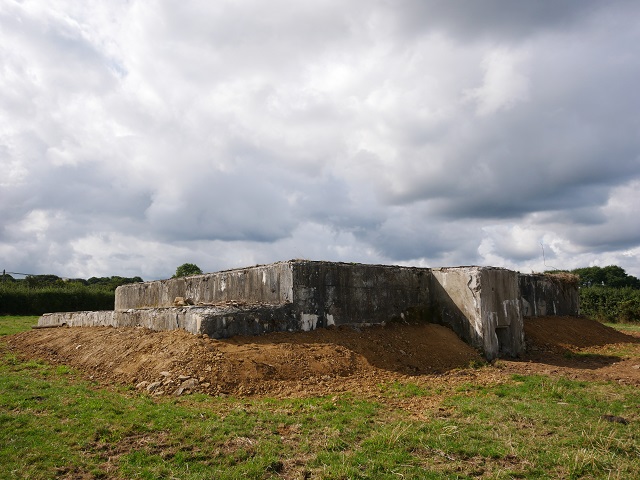

Fin du déblaiement et du terrassement de la zone nord-est
|

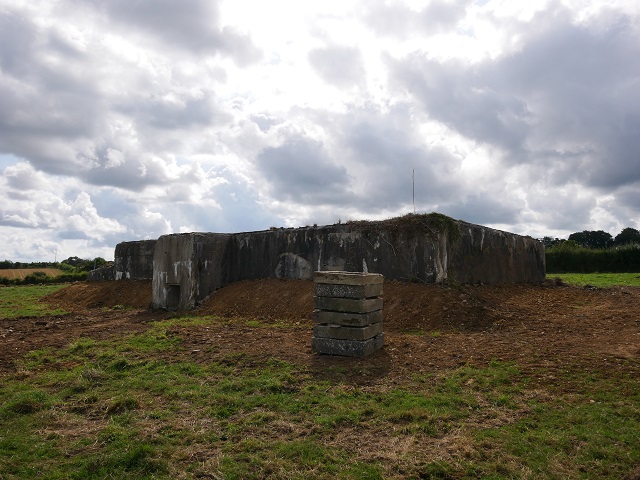

Fin du déblaiement et du terrassement de la zone nord-ouest
|

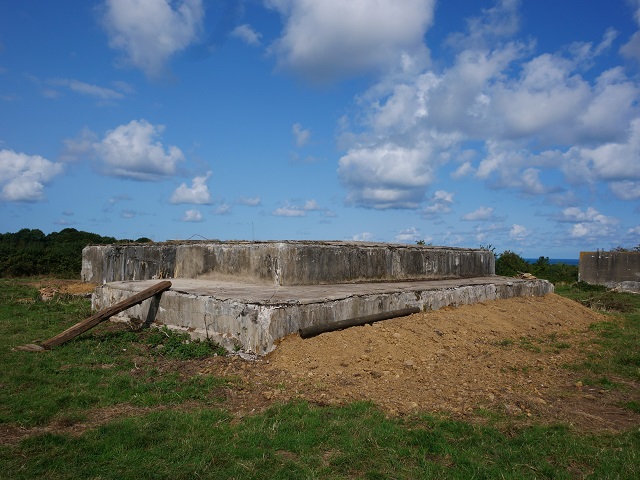

Fin du déblaiement et du terrassement de la zone sud-est
|

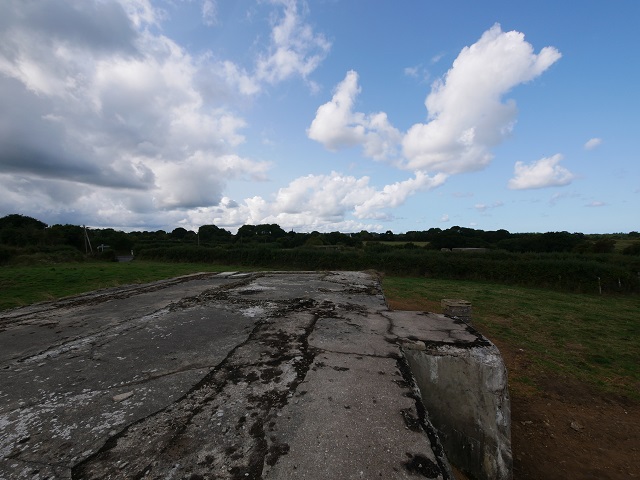

Fin de nettoyage de la dalle de couverture
|

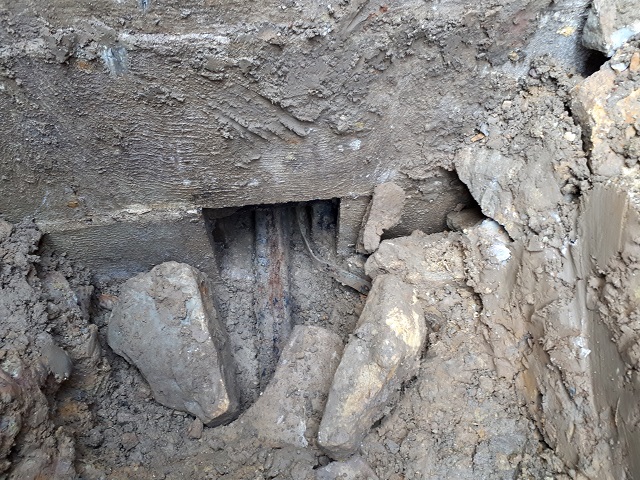

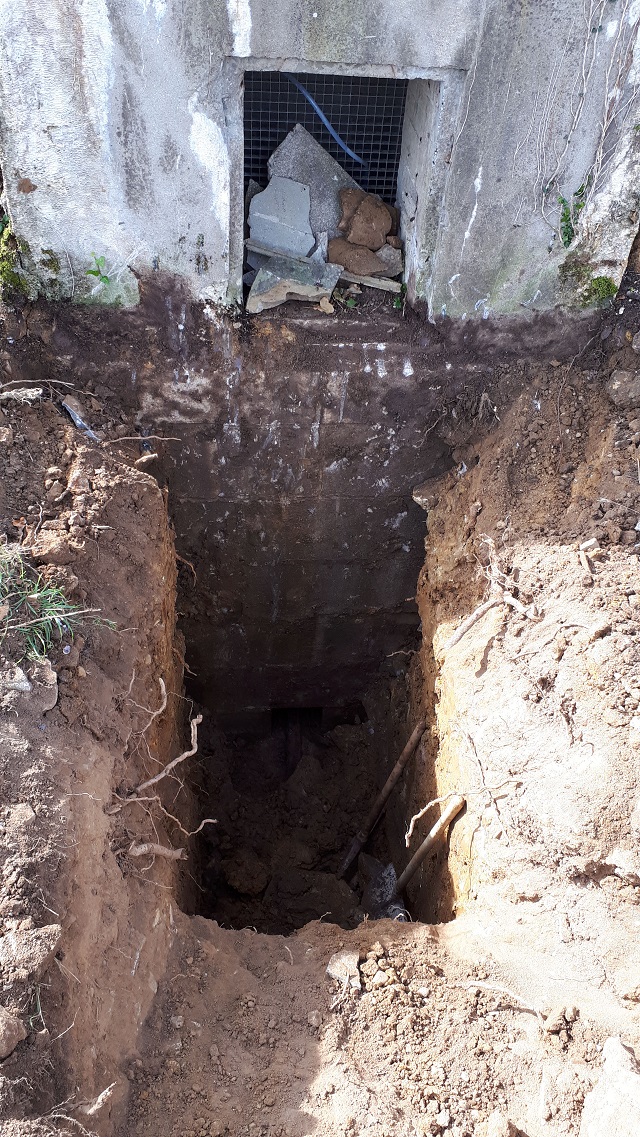

Sondage de la sortie de câble centrale à l'aplomb de la sortie de secours
|

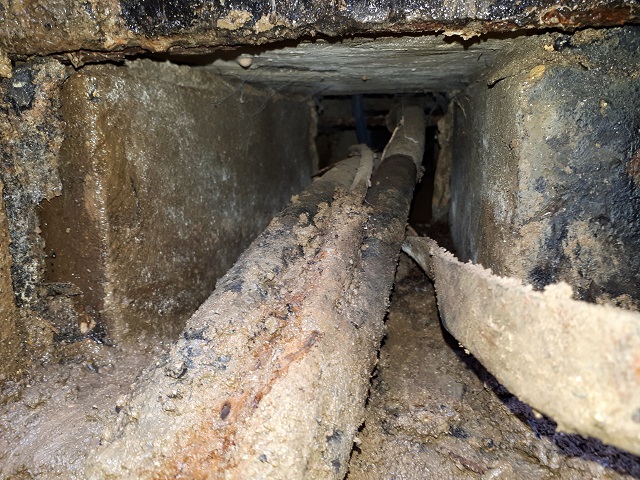

Vue de la sortie de câble centrale côté nord
|
Actions réalisées le 6 juillet 2018 :

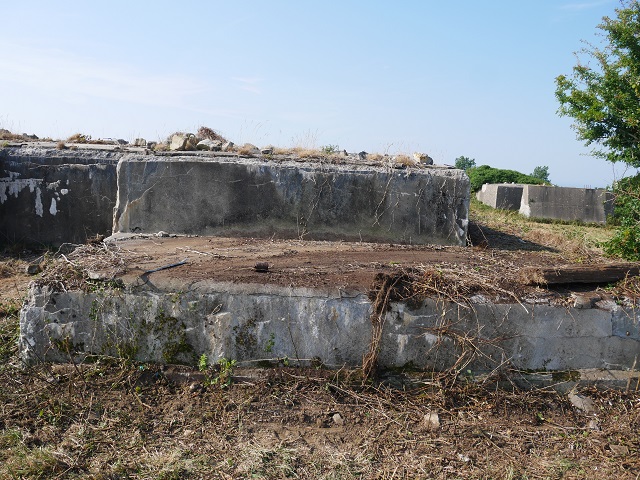

Début du déblaiement de la zone sud
|

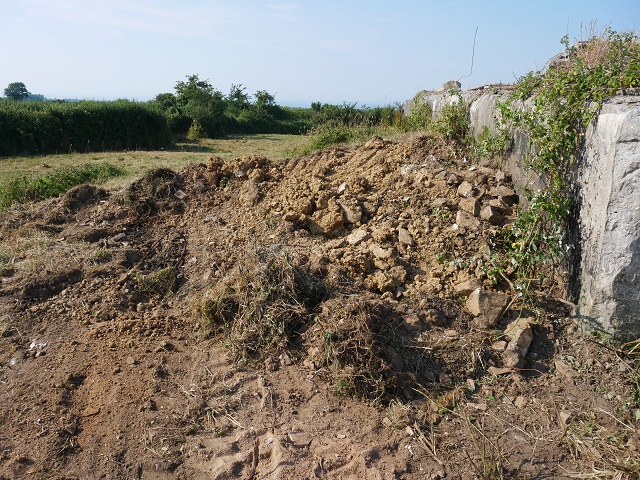

Début du déblaiement de la zone ouest
|
Actions réalisées le 13 novembre 2017 :

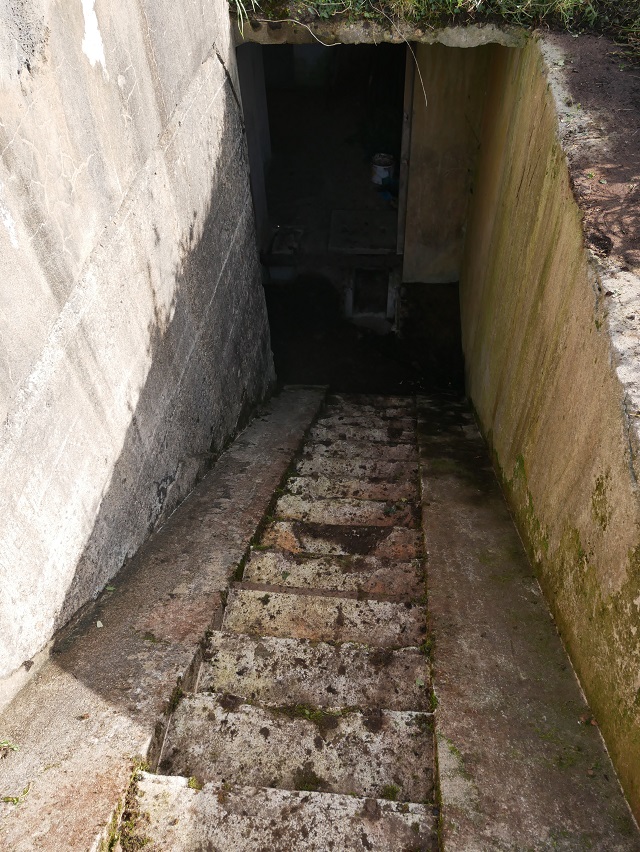

Nettoyage de l'escalier et redressement des pattes de fixation des nez de marches
|

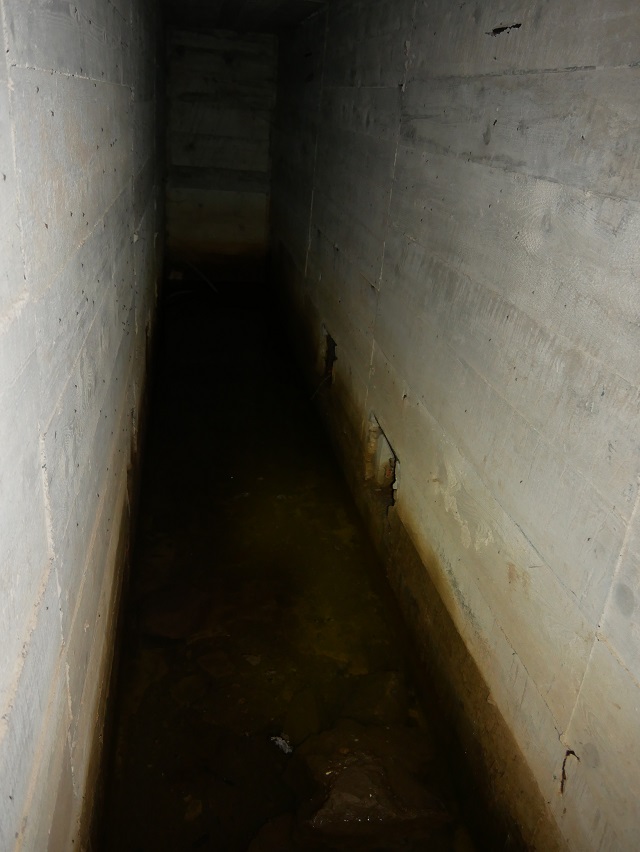

Nettoyage sommaire du couloir technique
|
Actions réalisées mi-août 2017 :

Remplacement de la serrure de la porte d'entrée
|

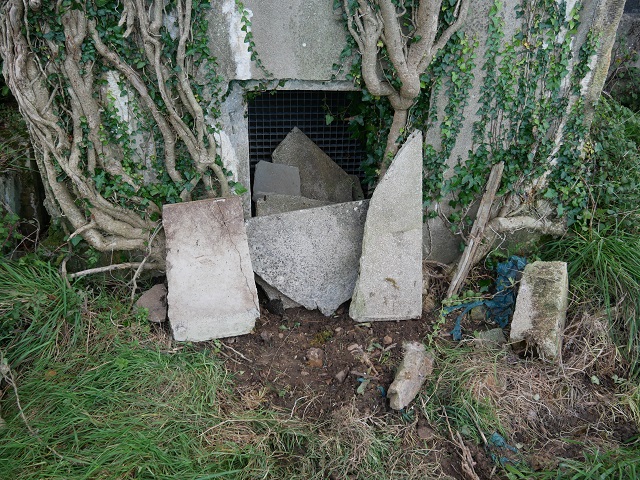

Sécurisation de la sortie de secours
|
